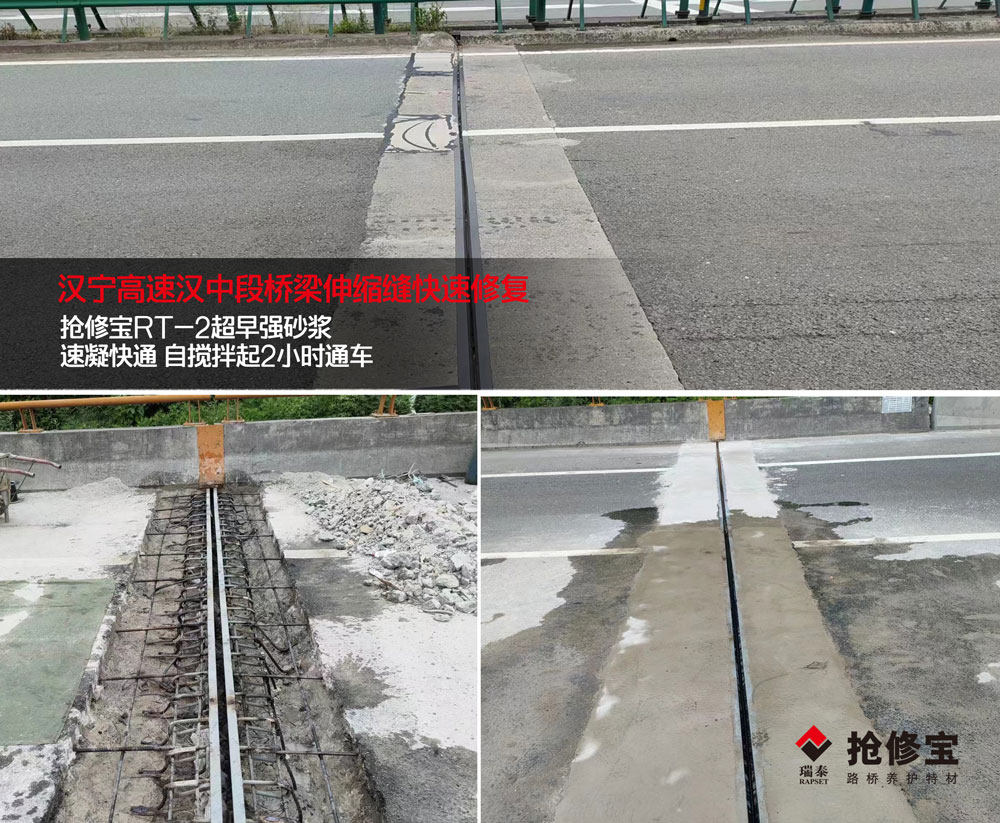

為保十一節假日出行,漢寧高速全線開展道路檢查工作,漢中段檢查中發現K1317+480四川方向處伸縮縫破損,存在一定隱患,遂安排對此處伸縮縫進行快速搶修,確保本段高速行駛通暢。
由于時間緊任務重,故而采用目前高速、市政常用的快速修補料,30分初凝,2-4小時即可通車的復合高新科技混凝土。
一、伸縮縫作業面的處理
1)擺好交通隔離設施,用切割機按線切割,切割高層度在3cm左右,不能切到伸縮縫處裝置的鋼筋。)
2)用風鎬將切割區域內的水泥砼鑿除,鑿至破損松動部位底,高層度不小于10cm,嚴禁鑿橋梁板。周邊和坑底松散的混凝土應完全鑿除,并且盡量做到高層度均勻一致。鑿除時應由內向外鑿除,做到切縫處不出現啃邊現象。
3)清理、濕潤:用鐵鍬將坑槽內大塊混凝土清理,再用高壓風槍完全吹干凈里面的粉塵,接著使用高壓水槍清洗,將坑槽四周及底部泥漿沖刷干凈。完全清洗干凈后放水濕潤修補區域。
注意:切縫邊緣沖刷干凈。焊實、搭接坑槽內的鋼筋,對彎曲、截斷的鋼筋要重新進行調直、焊實,再捆扎牢固,對已有銹蝕的鋼筋進行人工除銹。
二、搶修寶RT-2伸縮縫修補料施工步驟
1)計算修補區域面積計算所需修補材料用量(以單塊橋面板為單位計算),盡量做到一次性鋪裝。
2)鋪裝工序及坑槽充分吸飽水和且無明水時進行材料攪拌。用攪拌機先加入搶修寶RT-2快速修補料和干凈碎石,修補料與碎石質量比為 1 : 0.8(碎石是直徑在10-30mm連續級配石子,還要經水清洗過),攪拌均勻后,再加干凈的水攪拌,加水量參照材料說明,直至攪拌均勻。觀察無干粉球和氣泡,如果仍有干粉球和氣泡,可靜止一分鐘后再攪拌,攪拌時間在3-5分鐘左右為宜,不宜時間過長,防止材料在攪拌機內凝固。注意控制好水灰比,攪拌好的修補料不得泌水。
三、搶修寶快速材料在修補中的施工工藝
1)鋪裝前,將彩條布鋪設在坑槽邊,防止材料污染路面。然后將攪拌均勻的修補料倒入槽內,立即用振搗器振搗,保證邊緣和角隅部位也都振搗,材料填充密實。同一位置振搗時間不宜過長,直至混凝土不下沉、不冒氣泡、并泛漿為準,并用刮尺趕平,控制標高。再用抹子收光做到一次成形,抹面時應沿縱向進行收光,嚴禁在修補材料表面灑水或用鐵抹沾水抹面收光。
2)操作時間控制在20分鐘以內,初凝時不得二次抹面壓光。
3)施工完成后應及時清理施工現場,及時清理攪拌材料的攪拌器械、施工工具。
4)待搶修寶快修材料30分鐘初凝后,即可進行灑水覆膜養護。
5)2-4小時后即可恢復通行,如果條件允許,盡可能晚些通車。

四、搶修寶施工中注意事項:
1)操作面應完全用高壓水槍清理干凈,不得有浮灰。
2)鋪裝前修區域濕潤但不得有明水。
3)盡可能使用攪拌機攪拌修補料,應按照材料配合比,嚴格控制好水灰比,攪拌好的修補材料不得出現泌水。
4)鋪裝時要振搗均勻。橋梁伸縮縫處的鋼筋網和鋼板在材料鋪裝前應修整好。
5)注意雨天不要施工。
西安瑞泰搶修寶RT-2伸縮縫修補專用料,是一種高分子水泥基材料,其優勢是初凝速度快,2小時養護后強度即可通車,材料粘結力強,后期強度持續增長不倒縮,應用于水泥混凝土路面的坑槽修補、橋梁伸縮縫維修、橋面鋪裝層維修、機場跑道路搶修、市政井蓋抬升等道路的非淺表層病害中,提升了養護的效率。
